Dienstag, 9. Juli 2019

Enspurt ...

Wir sehen die Zielgerade vor uns! 😊

Aktueller Zwischenstand:

  • alle Fliesen sind verlegt
  • bis auf dem HWR sind alle Räume geweißt
  • die Küche ist vollständig aufgebaut
  • ein paar Lampen haben wir schon angebracht
  • die Sanitätsfirma ist vollständig durch
    • Heizung läuft
    • Warm- und Kaltwasser laufen
    • Entkalkungsanlage ist aufgebaut
Hier ein paar Bilder:

im Kinderzimmer wird gemalert ...
... auch im Flur ...
Lampen sind dran 🙈 / alles ist Weiß
... im Gästebad auch
 der HWR ist fertig - Gastherme, Entkalkung und Lüftung - sehr platzsparend 😅 nur die Farbe fehlt noch - kommt aber ...
auch draussen ist etwas passiert - man sieht den Boden wieder 😁
 der Monteur bei der Arbeit
 und .... FERTIG !!!
... nochmal der Blick hinein ...
 Kinderzimmer - weiß, sauber und mit Heizkörper
Wohn- Essbereich und Küche - nur noch die Fussbodenleisten fehlen
Bad im Erdgeschoss - fast fertig
 Bad im OG - auch fast fertig
... und nochmal das Bad oben - der Teil ist fertig 😅

Am kommenden Freitag dreht auch der Elektriker seine letzte Runde und am 19.07. kommt dann der Teppichverleger und macht oben alles schick.

Jetzt fehlt nur noch unsere Eigenleistung. Dafür habe ich gestern und heut schon "geschoppt".
Mehr dazu aber im nächsten und vermutlich vorerst letzten Post in unserem Blog zum Thema Hausbau.

Anschließen werden wir uns um die Gestaltung der Aussenanlagen kümmern. Aber auch darüber werde wir euch in regelmäßigen Abständen auf dem Laufenden halten.




Dienstag, 25. Juni 2019

Es wird gefliest ...

Inzwischen hat sich der Fliesenleger bei uns ausgetobt und viele, viele Fliesen verlegt.
Der HWR ist fertig, im Erdgeschoss liegen nun überall auf dem Boden die Fliesen (Wohnzimmer, Flur, Bad Ess-/Küchenbereich) und im OG ist der Boden vom Bad ebenfalls gefliest.

Am Freitag kommt dann die Treppe, die wir am Samstag dann hoffentlich bewundern können, ebenso wie die weiteren Fortschritte bei den Fliesenarbeiten. Es müssen ja noch die Wände und die Wanne eingefliest werden.

Am Wochenende wird meine Liebe Frau auch versuchen unsere unbehandelten Zierholzelemente am Haus zu streichen. 😊 Ich werden berichten! Auch die Bilder der Treppe folgen...

 Panorama im EG (Wohnbereich Essbereich und Küche v.r.n.l.)
 Blick in den Wohnbereich
Blick in den Wohnbereich und Flur - schön 😍
 Bad im OG - die Wanne fehlt noch, kommt aber nach rechts oben
 Die Dusche im OG

Update: 30.06

Die Treppe ist nun endlich drin und auch die Wände vom Bad im OG sind fertig. Hier ein paar Impressionen ...

Die Dusche im OG
 Blick in die Dusche
 WC
Blick auf WC und Wanne (links - wird noch eingebaut)
Die Treppe 😊

Wangen, Stäbe und Geländer in Weiß - Stufen in Mahagoni

So, am Freitag kommen die Maler und auch die Küche wird geliefert. Bilder folgen dann am Wochenende...


Dienstag, 11. Juni 2019

Rohre verlegen ...

Seit dem letzten Post ist wieder eine Menge passiert:

  • Wir haben Türen im Haus
  • Die Aufheizphase ist vorbei
  • Strom- und Telekomleitungen sind fertig verlegt
  • Das Eingangspodest ist fertig
  • Das Haus ist an die Regenwasserentwässerung angeschlossen
  • und die Zierleisten sind an Decken und Fenstern angebracht worden

Aber fangen wir langsam am. In den ersten 3 Mai Wochen konnten wir nichts im Haus machen (lassen) da die Aufheizphase lief und es mitunter recht warm wurde (bis 50 Grad Fussbodentemperatur).

Am 1. Juni haben wir dann der Hilfe unserer Nachbarn David und Frank und meinem guten Freund Rene die Abwasser- und Regenwasserleitungen angeschlossen. Nun kann der nächste große Regen kommen!!


 Erstmal die Anschlüsse freilegen - mit der Gartenschippe 🙈
 Dann mit dem Bagger weiter ...
 3 Mann gucken, einer baggert 😁

 Das Abwasserrohr ...
 Stück für Stück ...
 Fast fertig ...
 ... und abgeschlossen!!
 Nun sind auch die Regenwasserrohre angeschlossen!


Anschließen kam in der ersten Juniwoche auch der Tischler und hat uns die Türen im Haus eingebaut. Zudem die Deckenzierleisten und die Eingangstür. Die werden wir aber nochmal austauschen müssen. Auf der Rückseite ist leider das Holz gesprungen, was nicht schön aussieht.



Was uns wirklich stört, aber leider nicht zu ändern ist, dass die Zierleisten an der Eingangstür so aussehen. Der Hersteller liefert aber die Türen laut unserem Bauleiter genau so aus. Wir schauen mal, was wir da noch für eine Lösung finden.

Der Tischler hat inzwischen auch den kleinen Schaden an einem der Pfosten an der Terrasse behoben und die noch leichte herausstehenden Schrauben auf der Terrasse anständig versenkt. 😊 Sonst sind wir bisher von größeren Schäden verschont geblieben.

Auch das Eingangspodest konnte endlich gebaut werden, da wir ja nun alle Medien und Anschlüsse im Haus haben.

Das Podest steht
 Die Doppeltür zwischen Wohn/Essbereich und Flur
 Kinderzimmer mit Tür und Zierleisten
 Flur oben
 Der "Wintergarten"
 Die Innentüren im GE zum Bad und HWR
 Die Telefonleitung wird "scharf" geschalten
So klein sind die Glasfaserkabel heut ...
Die Sonnenseite 😍

In der kommenden Woche haben wir dann den Termin mit dem Fliesenleger. Die Fliesen für das EG haben wir bereits im Haus. Nun muss er noch die restlichen Fliesen für die Bäder bestellen und kann dann loslegen. Auch der Aufbau der Küche ist für Ende Juni geplant.
Einen Briefkasten haben wir inzwischen auch. Das Fundament dafür haben wir schon gelegt, der Aufbau wird in ca. 2 Wochen stattfinden.




Donnerstag, 2. Mai 2019

Es wird warm im Haus ....

Und wieder sind gut 2 Wochen seit dem letzten Update vergangen.
In der Zwischenzeit ist aber wieder einiges passiert:

Die Versorger haben es geschafft, unser Haus vollständig anzuschließen. Nachdem die OWA ja schon am 15.04. das Wasser ins Haus verlegt hat, haben sich die Gaswerke und die Telekom angeschlossen.

Auch der Fliesenleger war in den letzten zwei Wochen fleissig und hat alle Löcher und Fugen fachmännisch mit Gips und Binde verschlossen. Anschließend wurde alles mit der Maschine geschliffen, sodass wir relativ wenig Staub im Haus haben.

 Gästezimmer
 Kinderzimmer
 Schlafzimmer

Auch unsere erste Grillparty auf der Terrasse und im Garten haben wir gefeiert. Das Wetter war so schön, dass wir dazu auch spontan ein paar Nachbarn eingeladen haben. Und am Abend haben wir dann ein paar Marwitzer beim Osterfeuer kennengelernt. Hier hat die hiesige Feuerwehr das Fest überwacht.

 Der Grillmeister
Ein Blick von oben ...

Am 30.04. kam dann auch endlich die Gastherme. Mit ihr zusammen fing die "Aufheitzphase" an. Nun wird sich das Häuschen über die nächsten 16 Tage auf 50 Grad erwärmen und langsam wieder abkühlen. Das soll den Estrich dazu bringen sich überall zu verteilen und vollständig zu trocken.
Als ich am Dienstagnachmittag da war, kam es mir auch gleich wohlig warm entgegen.

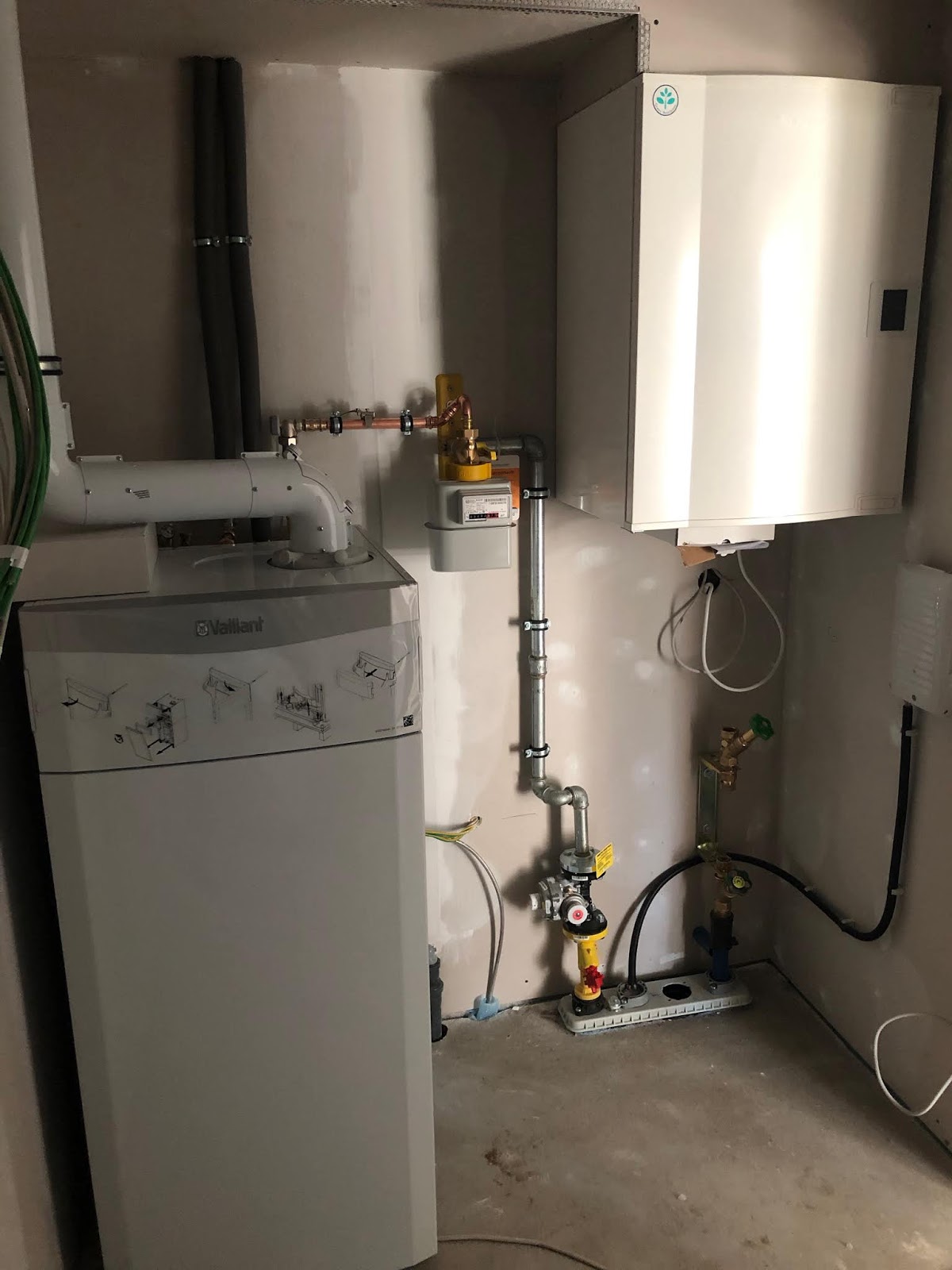

Links die Therme, rechts die KWL*, darunter soll später noch die Entkalkungsanlage kommen.

Damit haben wir schonmal den Großteil der Anlagen im HWR. Jetzt fehlt nur noch die Entkalkungsanlage, der Verteilerkasten für den Strom und die Waschmaschine. Mal sehen, was dann noch an Platz übrig bleibt.


 Nun, fast 3 Jahre später, haben wir uns eingelebt. Das Haus steht, der Garten ist fast fertig und auch die Nebengebäude sind einsatzbereit....
